プロジェクトが順調に進んでいるかどうかを把握するのは、PMの最も重要な役割の一つです。進捗管理が機能しないプロジェクトは、ほぼ確実に失敗します。
「進捗報告では『順調』と言われていたのに、納期直前で遅れが発覚した」「進捗会議が形式的になり、実態が見えない」「遅れが分かっても、誰も具体的な対策を考えない」——これらの問題は、適切な進捗管理の仕組みがないことが原因です。
進捗管理は「進捗を確認すること」ではなく、「プロジェクトの意思決定をスムーズにすること」が本来の目的です。本記事では、「進捗の可視化」「進捗遅れの早期発見」「適切な意思決定」という3つの視点から、進捗管理を成功させるための具体的な手法を解説します。
1. 進捗管理はなぜ重要なのか?
1-1. 「計画通りに進むプロジェクトはない」— だからこそ進捗管理が必要
「完璧なプロジェクト計画を作れば、後はスムーズに進む」と考えるのは、大きな誤解です。実際には、多くのITプロジェクトが予定通りに進まないのが常です。
プロジェクトの進行を阻害する主な要因は次の通りです。
外部要因(コントロールできないもの)
- クライアントの要求変更
- 法規制や業界標準の変更
- 競合製品の登場による仕様変更
- 環境の変化(経営方針の転換、組織変更)
内部要因(管理可能だが見落としやすいもの)
- 要件の不確実性(開発途中で仕様が固まるケース)
- 想定以上の技術的課題(パフォーマンス問題、セキュリティリスク)
- 開発メンバーの異動やリソース不足
- 他チームとの連携ミスや外部ベンダーの遅延
これらの要因が積み重なると、計画と実際の進捗にギャップが生じます。このギャップを適切に把握し、素早く修正するために進捗管理が必要です。
1-2. 進捗遅れが致命的になるケース
「少しの遅れなら問題ない」と考えがちですが、小さな遅れが蓄積すると、最終的にはプロジェクトの破綻につながることもあります。以下のようなケースでは、進捗遅れが特に致命的です。
ケース1:納期遅延がビジネスに直接影響する場合
例えばECサイトの新機能開発では、ブラックフライデーに合わせたリリースを計画していたとします。開発が2週間遅れた場合、商機を逃し売上機会を大幅に失います。ビジネス上の重要なイベントと連動した開発プロジェクトでは、進捗遅れが直接売上や企業評価に影響します。
ケース2:コスト超過が発生する場合
クラウド基盤の移行プロジェクトで、旧システムの保守期限前に移行完了を計画していた場合を考えます。開発の遅れにより旧システムの保守延長が必要になると、追加コストが数百万円単位で発生します。進捗管理ができていれば、早い段階で遅延リスクを察知し、リソース調整やスコープ調整で回避できた可能性があります。
ケース3:品質低下を招く場合
モバイルアプリの新バージョン開発で、3ヶ月間の開発・テスト期間を確保していた場合です。開発遅れの影響でテスト期間が1週間に短縮されると、リリース後に大量の不具合が発生し、ユーザー離れが加速します。進捗遅れが発生した際、短縮できるのはテスト・レビューの工程ですが、それを強行すると品質が低下し、リリース後のトラブル対応コストが膨れ上がります。
1-3. 成功するプロジェクトは「早めの軌道修正」ができている
すべてのプロジェクトは問題に直面します。しかし、成功するプロジェクトと失敗するプロジェクトの違いは「問題発生に気づくタイミング」と「対応スピード」です。
失敗するプロジェクトの特徴
- 進捗報告が「感覚的」で、数値的根拠がない
- 「順調です」と言い続け、手遅れになるまで問題を報告しない
- 計画と実績のギャップを認識しても、具体的な対策を取らない
成功するプロジェクトの特徴
- 「進捗遅れの兆候」を見逃さず、早めに軌道修正する
- 数値や成果物ベースで進捗を把握する(「XXのAPI実装完了」など)
- 遅延が発生した際、スコープ調整・リソース再配分・スケジュール見直しを即座に実行する
例えば、アジャイル開発ではスプリントごとに進捗を確認し、問題があれば柔軟に調整します。進捗管理は計画の「維持」ではなく、計画の「最適化」のために行うものです。
進捗管理の目的は、単に「計画通りに進めること」ではありません。「プロジェクトの成功確率を最大化するための仕組み」です。
2. 進捗管理で陥りがちな失敗パターン
進捗管理が適切に行われていないと、プロジェクトは予定通りに進んでいるように見えて、実際には大きく遅れていることがあります。ここでは、多くのプロジェクトで頻発する「進捗管理の落とし穴」を解説します。

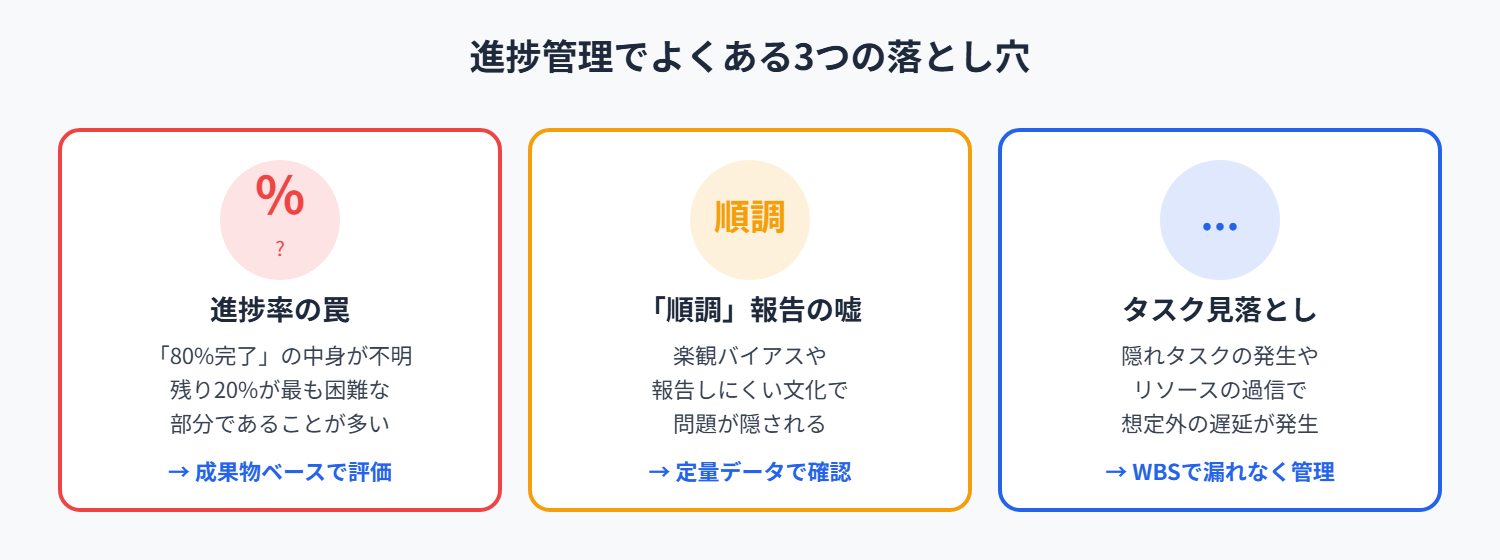

【図:進捗管理の落とし穴】

2-1. 「進捗率◯%の罠」— 実際に何が終わったのか?
プロジェクト管理の現場でよく聞くのが「進捗率80%です」「開発は70%完了しました」といった報告です。しかし、この「進捗率」には大きな問題があります。
なぜ「進捗率」は危険なのか?
- 完了基準が曖昧——「80%完了」と言われても、「どのタスクが終わっているのか?」が不明確です。実は最も難しい20%が残っており、そこから数週間遅延することもあります。
- 「見積もりの罠」——最初に「この作業は2週間で終わる」と見積もったが、実際には複雑な問題が発生し、進捗が止まることもあります。初期の見積もりの基準がズレていると、進捗率の数字に意味がなくなります。
- 「進捗率の見せかけ」——「コードの実装は終わった」と報告するが、実際には動作確認がされておらず、バグだらけのこともあります。進捗報告は、実際に動くもの(成果物ベース)で評価すべきです。
対策:「進捗率」ではなく「成果物」を基準にする
- 進捗を「何%」ではなく、「どの機能が完成し、どの環境でテスト済みか」で管理します。
- 例:「認証機能の実装完了。結合テスト済み、レビューOK」など。
2-2. 「報告は順調、でも実態は遅れている」問題
「今のところ問題ありません」「予定通り進んでいます」という報告を受けて安心していたら、いきなり1ヶ月の遅延が発生——こんな経験をしたことがある人も多いでしょう。
なぜ「順調」という報告は信用できないのか?
- 「進捗遅れを報告しにくい文化」——メンバーが「遅れています」と言うと、怒られる・評価が下がると感じます。結果、ギリギリまで「順調」と報告し、手遅れになってから問題が表面化します。
- 「楽観バイアス」——「あと1週間あれば終わるはず」「明日から本気を出せば大丈夫」という希望的観測です。しかし、現実には追加の問題が次々と発生します。
- 「見落としによる進捗ミス」——タスクの一部が抜けており、想定よりも作業が残っています。例えば、機能開発が完了してもドキュメント作成やテストが全く進んでいないケースがあります。
対策:「定量的な進捗管理」と「適切な質問」
- 「予定 vs 実績」を数値で比較します(完了したチケット数、テスト成功率など)。
- 進捗報告時に「何が終わったのか?」を具体的に聞きます。
- 例:「○○の機能は、どの環境でテスト済みか?」「次にブロッカーになりそうな課題は?」
2-3. タスクの見落とし・リソースの過信による進捗ミス
進捗が遅れる原因の一つに、「そもそもタスクを見落としていた」「リソースを過信していた」というパターンがあります。
典型的な失敗例
- 「思ったより時間がかかる」——新しい技術や外部システムとの連携が想定以上に難航します。簡単に見積もっていた作業が、想定外のバグで膨らむこともあります。
- 「隠れタスクの発生」——コードを書くだけでなく、ドキュメント作成、環境構築、運用テストなどが抜けていた場合です。例えば、「API開発が終わったけど、外部サービスとの認証設計が未定だった」というケースがあります。
- 「メンバーの負荷を考慮しない」——Aさんは3つのプロジェクトを掛け持ちしていて、実際にはほとんど作業できません。しかし、計画上は「このタスクはAさんが1週間で完了する」と記載されています。
対策:「タスクの可視化」と「余裕を持った計画」
- WBS(Work Breakdown Structure)を活用し、すべてのタスクを洗い出します。
- 見積もり時のバッファを持たせます(特に新技術・外部依存タスクは1.5倍〜2倍)。
- リソースの実稼働時間を考慮します(掛け持ちしているメンバーの可用時間を正しく評価)。
2-4. 進捗管理の落とし穴を避けるには
進捗管理で陥りがちな失敗を防ぐためには、以下の3つが重要です。
- 「進捗率」ではなく、具体的な成果物で評価する
- 「順調です」という報告を信用せず、詳細を確認する
- タスクの見落としを防ぎ、適切なリソース配分を行う
3. タスクの見える化と管理手法
進捗管理を適切に行うためには、まず「何がどこまで終わっているのか」を明確にする必要があります。そのためには、タスクを「見える化」し、適切な管理手法を適用することが不可欠です。

【図:進捗管理ツールの使い分け】

3-1. 進捗を正しく測るための基本ツール
タスクの進捗を定量的に把握するには、以下のようなツールやフレームワークが役立ちます。
EVM(Earned Value Management) — コストと進捗を定量的に分析
EVMは、プロジェクトの進捗を「計画」「実績」「コスト」の3つの視点から評価する手法です。EVMの3つの基本指標は以下の通りです。
- PV(Planned Value / 計画価値): その時点で「計画していた」作業の価値
- EV(Earned Value / 獲得価値): 実際に「完了した」作業の価値
- AC(Actual Cost / 実コスト): 実際に発生したコスト
例えば、あるタスクが計画上50時間で完了するはずだったが、実際には60時間かかった場合を考えます。
- PV = 50時間
- EV = 50時間(完了した作業量)
- AC = 60時間(実際に使った時間)
このデータを使って、プロジェクトが計画通りに進んでいるかを数値で評価できるのがEVMの強みです。

上図はEVM(Earned Value Management)の例です。
- Planned Value (PV)(青線):計画通りに進んだ場合の進捗
- Earned Value (EV)(緑線):実際に完了した作業の価値
- Actual Cost (AC)(赤線):実際にかかったコスト
このグラフでは、EV(緑線)がPV(青線)よりも下にあるため、進捗が計画よりも遅れていることを示しています。また、AC(赤線)がEV(緑線)よりも上にあるため、実コストが計画よりもオーバーしていることが分かります。
EVMを活用することで、プロジェクトの進捗とコスト状況を視覚的に把握し、早めに軌道修正を行うことが可能になります。
バーンダウンチャート — 残作業量の推移を可視化
バーンダウンチャートは、残作業量を日別でグラフ化し、タスクの消化状況をリアルタイムで把握できるツールです。
- 縦軸:残タスク数(またはストーリーポイント)
- 横軸:時間(スプリント単位や日単位)
遅延している場合の兆候として、予測ラインよりも残作業量が高い、進捗が一定せず急激な増減がある、といった状態が挙げられます。アジャイル開発でスプリントごとに進捗を確認する場面や、タスクの進行状況を定期的にレビューする場面で活用できます。

上図はバーンダウンチャートの例です。
- Ideal Burndown(青の破線):計画通りに作業が進んだ場合の理想的なペース
- Actual Burndown(赤線):実際の進捗状況
このグラフでは、実際の進捗(赤線)が理想の進捗(青の破線)よりも上にあるため、作業が遅れ気味であることが分かります。バーンダウンチャートを活用することで、進捗の遅れを早期に察知し、スプリント計画の調整やタスクの優先順位の見直しに役立ちます。
予実管理(計画 vs 実績の比較)
- 計画時のタスク工数と、実際の工数を比較します。
- 「どのタスクで見積もりが甘かったか?」を分析し、次回の計画に活かします。
3-2. タスクの細分化とWBSの適用(適切な粒度とは?)
WBS(Work Breakdown Structure)は、プロジェクトのタスクを階層構造で整理し、管理しやすくする手法です。しかし、WBSを作成する際に「タスクを細かくしすぎる vs 大雑把すぎる」という問題が発生することがあります。
細かすぎるWBSの問題点
- タスクが膨大になり、管理コストが増えます。
- タスク間の依存関係が複雑化し、調整が難しくなります。
- 進捗報告の手間が増え、現場が疲弊します。
大雑把すぎるWBSの問題点
- タスクの進捗が不透明になり、遅延の兆候を察知できません。
- 「1ヶ月でAPI開発」といった粒度では、どこがボトルネックなのか不明確です。
- 未完了のタスクが急に増え、プロジェクト後半で進捗が大幅に遅れます。
適切なタスク分解の目安
- 「1タスク=2日〜1週間」で完了する規模が理想です。
- 完了の定義(DoD: Definition of Done)を明確化します。「コードレビュー完了」「UT(単体テスト)合格」など、具体的な完了基準を設定します。
- 依存関係が強いタスクは、明確に分けます(例:API開発とフロント開発を分離)。
3-3. ガントチャート・カンバン方式・スプリント管理の使い分け
タスクの管理には、プロジェクトの性質に応じて適切な手法を選ぶことが重要です。
ガントチャート(ウォーターフォール型プロジェクト向け)
メリットとして、全体のスケジュールとタスクの依存関係を一目で把握でき、クリティカルパス(最も遅延が許されないタスク)が明確になります。一方デメリットとして、変更に弱く計画を柔軟に修正しにくい点、進捗が遅れた際の調整が難しい点があります。ERP導入など事前の計画が重要なプロジェクトや、インフラ構築など順序通りに進める必要がある作業に適しています。
カンバン方式(タスクの流れを可視化)
メリットとして、タスクの進行状況を「見える化」し優先度を調整しやすい点、突発的な変更に柔軟に対応できる点があります。デメリットとして、長期的なスケジュール管理には向かない点、大規模プロジェクトではボードが複雑化しやすい点があります。運用保守や短期的なタスクが頻繁に発生するプロジェクト、開発チームの日々のタスク管理(Trello, Jira, ClickUpなど)に適しています。
スプリント管理(アジャイル開発向け)
メリットとして、短い期間(1〜4週間)でタスクを区切り柔軟に開発を進められる点、進捗が遅れた場合も次のスプリントで調整可能な点があります。デメリットとして、明確な納期があるプロジェクトには不向きな場合がある点です。Webサービスの新機能開発や、ユーザー要望に応じて機能を追加していくプロジェクトに適しています。
4. 「進捗遅れ」を早期に察知するポイント
進捗遅れは、プロジェクトにとって最も致命的なリスクの一つです。遅れが発生すること自体は避けられませんが、問題は「いつ気づくか」です。遅れを早期に察知し適切な対策を打てれば、軌道修正が可能になります。しかし、気づくのが遅れると、納期遅延・コスト超過・品質低下につながります。

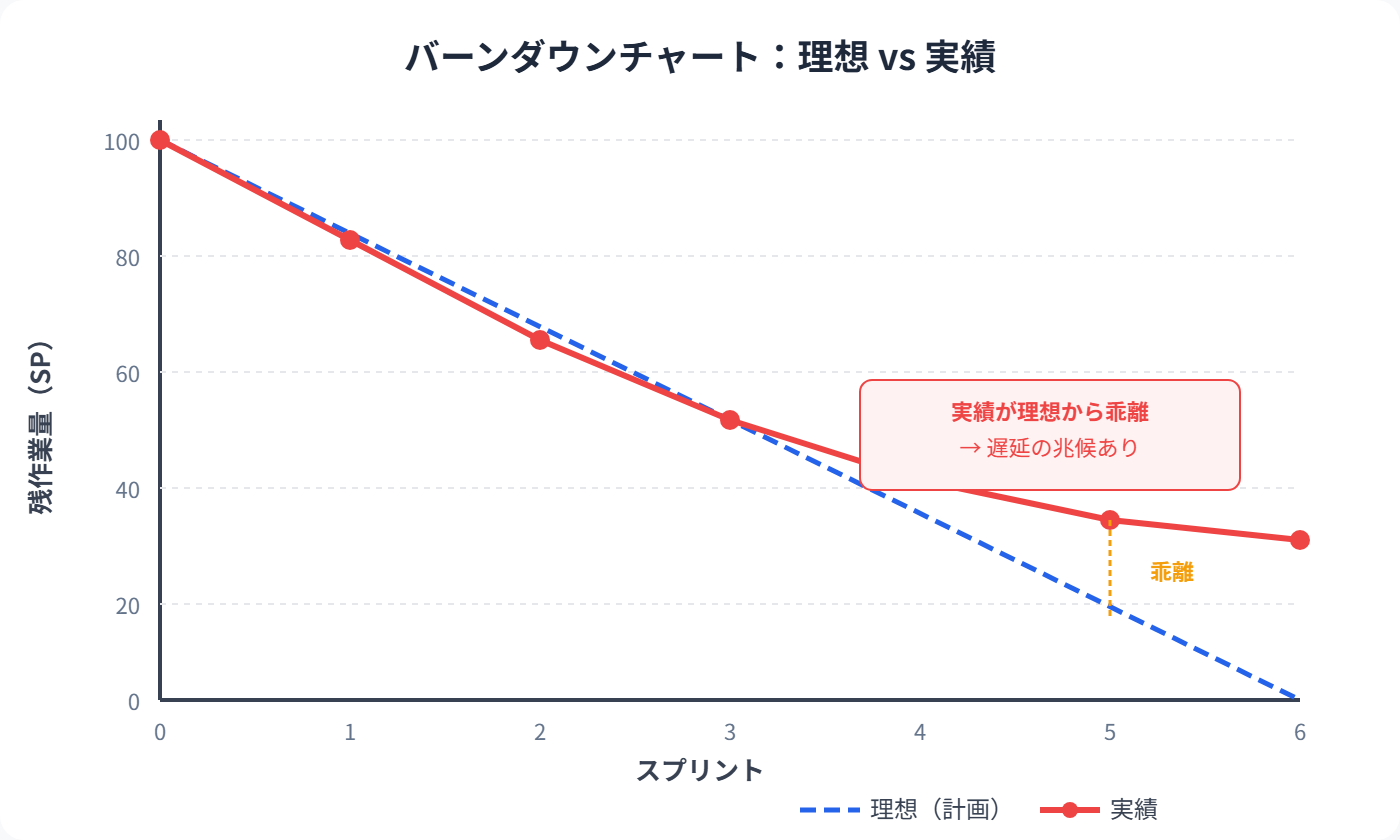

【図:バーンダウンチャート:理想 vs 実績】

4-1. 進捗遅延の兆候を見逃さない
進捗遅れが発生する前には、必ず「前兆」があります。以下のようなサインが見えたら、即座に状況を確認し、対策を講じる必要があります。
サイン1:「タスクの完了が次々に延期される」
- 「あと1日で終わります」→ 翌日:「やっぱりあと2日ください」
- 「〇〇さんが作業中です」→ 進捗を確認すると手付かず
対策として、「あと1日」と言われたら「何が残っているのか?」を具体的に確認します。タスクの完了基準(DoD:Definition of Done)を明確にし、「進捗80%」といった曖昧な表現をなくします。
サイン2:「〇〇が終わらないと着手できないタスクが増えている」
- 「APIが完成しないと、フロントエンドの作業が始められません」
- 「要件がまだ確定していないので、開発を進められません」
これは「タスクの依存関係」に問題があるケースです。特にクリティカルパス上のタスクが遅れると、全体のスケジュールに大きな影響を及ぼします。対策として、「ブロッカー(進捗の障害となる要因)」を洗い出し、解決策を考えます。進捗会議では「誰がブロックされているか?」を重点的にチェックし、依存関係を整理して並行で進められるタスクを増やします。
サイン3:「特定のメンバーに負荷が集中している」
- 「Aさんが忙しすぎて、進捗が止まっている」
- 「レビューが〇〇さん待ちになっていて進まない」
このような状況が発生すると、属人化によってプロジェクト全体が停滞します。対策として、タスクの属人化を防ぎ(コードレビューや設計ドキュメントを活用)、リソース分散を意識し、「この作業がAさんしかできない」という状況を極力なくします。
サイン4:「ミーティングで『もう少しで終わる』と言い続ける」
- 「もう少しで終わるので、来週にはリリースできると思います」
- 「あとちょっとで終わるはずなんですが……」
これは「楽観バイアス」が働いている典型的なパターンです。「もう少しで終わる」と言い続けるタスクは、実際には終わらないことがほとんどです。対策として、「もう少し」と言われたら「具体的に何が残っているか?」を質問し、「〇〇の作業が終わったら、△△に移れる」という明確なゴールを定めます。
4-2. 定量データを活用した遅延の見える化(予実管理・トレンド分析)
進捗遅れを感覚ではなく「数値で可視化する」ことが重要です。以下のような手法を活用することで、遅れを早期に察知できます。
1. バーンダウンチャートで「理想 vs 実績」を比較
- 残作業量が「計画線」と大きく乖離している場合、進捗遅れの兆候です。
- 突然「残作業量が増加」している場合、新たなタスクが増えた可能性があります。
対策として、進捗の落ち込みが発生した時点で遅れの原因を分析します。計画修正が必要なら、即座に対応します。
2. 進捗予実管理(計画 vs 実績)
- 計画上の「進捗率」と、実際の「成果物数」を比較します。
- 「進捗率80%」ではなく、「どの機能が完了し、どこまでテストが終わったか?」をチェックします。
対策として、定期的に「進捗会議」を実施し、計画と実績のギャップを明確にします。「完了基準(DoD)」を設け、曖昧な進捗報告を防ぎます。
4-3. チームメンバーから正しい情報を引き出す質問術
進捗遅れの兆候を察知するには、メンバーとのコミュニケーションが不可欠です。しかし、単に「進捗どう?」と聞くだけでは、本当の状況は見えてきません。
NGな質問
- 「順調ですか?」(→ はい、としか答えられない)
- 「何%終わっていますか?」(→ 数値を適当に答えられる)
効果的な質問
- 「今、一番の障害になっていることは?」——進捗遅れの要因を引き出す質問です。
- 「今週中に終わるとしたら、何をクリアしなければならない?」——具体的なアクションを考えさせます。
- 「この作業、他の人が手伝える部分はある?」——リソースの最適化につながります。
4-4. 進捗遅れを未然に防ぐために
進捗遅れは、発生する前に手を打つことが重要です。以下の3つのアプローチを意識します。
- 「進捗の前兆」を見逃さない(延期・ブロッカー・属人化)
- データで遅れを可視化する(バーンダウンチャート・予実管理)
- メンバーの本音を引き出す質問をする
5. エスカレーションと適切な意思決定のタイミング
進捗遅れや重大な問題が発生した際、「どのタイミングで上層部や関係者にエスカレーションすべきか?」は、プロジェクトマネージャー(PM)やリーダーにとって重要な判断です。
エスカレーションのタイミングを誤ると、手遅れになりプロジェクトが破綻する、あるいは不要なエスカレーションで組織の信頼を失うといった結果を招きます。一方、適切なタイミングでエスカレーションを行えば、リスクを最小限に抑え迅速な対応が可能になり、プロジェクトの健全な進行を維持できます。
5-1. 「現場でなんとかしようとする」のは危険
なぜPMやリーダーはエスカレーションを躊躇するのか?
多くのプロジェクトでは、問題が発生しても「まずは自分たちで解決しよう」と試みます。これは悪いことではありませんが、次のような理由でエスカレーションが遅れることは危険です。
エスカレーションが遅れる原因
- 「上に報告すると怒られるのでは?」という心理的抵抗——「こんなことでエスカレーションすると、無能だと思われるのでは?」「上層部に迷惑をかけたくない」と感じます。
- 「もう少しで解決できるはず」という楽観バイアス——「あと数日様子を見れば、自然に解決するのでは?」「ギリギリまで頑張れば何とかなるはず」と思い込みます。
- 「エスカレーションの基準が明確でない」——どの段階で報告すべきか明確なルールがないため判断が遅れます。結果的に、「本当に手遅れになった段階での報告」になりがちです。
エスカレーションが遅れると何が起こるのか?
エスカレーションの遅れによって、以下のような取り返しのつかない事態につながる可能性があります。
- 顧客の信頼を失う——期限ギリギリになって「実は間に合いません」と報告すると、顧客が激怒します。事前に報告していれば、スコープ調整や納期延長の交渉が可能でした。
- コスト超過が発生する——問題発生時点でリソースを増やしていれば対応できたが、遅れてしまったため追加人員では対応不能になります。結果として、後半に無理な突貫工事を行い、品質もコストも悪化します。
- チームの士気が下がる——上層部に報告しないまま現場の負担だけが増え、チーム内の不信感が増大します。
5-2. 「エスカレーションの基準」とタイミング
では、どのような基準で、どのタイミングでエスカレーションすればよいのでしょうか。
事前にエスカレーション基準を決めておく
エスカレーションの基準が不明確だと、「どの段階で報告すべきか」の判断がブレます。事前に「この状況になったらエスカレーションする」という基準を明確に決めておくことが重要です。
| エスカレーション基準 | 例 |
|---|---|
| スケジュール遅延が重大な影響を与える場合 | クリティカルパス上のタスクが2週間以上遅延 |
| 外部依存タスクが停滞している場合 | 外部ベンダーからの納品が予定より1週間以上遅れ |
| 技術的課題が解決不能な場合 | 新技術の適用によりパフォーマンス要件を満たせない |
| 人的リソースが不足している場合 | 主要メンバーが急遽離脱し、リソースが確保できない |
5-3. 上層部・ステークホルダーへの適切な報告の仕方(事実+対策)
エスカレーションは「ただの問題報告」ではなく、「解決策の提案」を含めることが重要です。
NGなエスカレーション
「問題が発生しました。どうすればいいですか?」——これはただの丸投げになり、上層部の信頼を失います。
良いエスカレーションのフォーマット
- 何が問題なのか?(事実ベース)——「現在、外部ベンダーの納品が1週間遅延しています。」
- どんな影響があるのか?——「この遅延により、APIの統合テストがスケジュール通りに実施できず、最終納期にも影響が出る可能性があります。」
- すでに試した対応策と結果——「ベンダーと直接交渉し、リソースの追加を依頼しましたが、現時点では改善が見られません。」
- 望ましい意思決定とアクションプラン——「代替ベンダーの検討を開始すべきか、スコープを調整するか、方針決定をお願いしたいです。」
「問題+影響+対応策+意思決定ポイント」を整理して報告することで、迅速な対応が可能になります。
5-4. エスカレーションのタイミングを逃さないための仕組み
エスカレーションのタイミングを逃さないために、以下のような仕組みを整えておくと効果的です。
「週次リスクレビュー」を実施——毎週、進捗だけでなく「リスク」に焦点を当てた会議を実施します。「今後のボトルネックになりそうな要素」を洗い出します。
「エスカレーション・トリガー表」を作成——事前に「この状況になったらエスカレーション」とルール化します。
チームに「エスカレーションしやすい文化」を作る——「問題を早く報告することが評価される」文化を醸成します。「自分たちだけで解決しなければならない」というプレッシャーを減らします。
エスカレーションは、「問題を大きくする行為」ではなく、「問題を早く解決するための行為」です。適切なタイミングで適切な方法で報告することで、プロジェクトの成功確率を大幅に高めることができます。

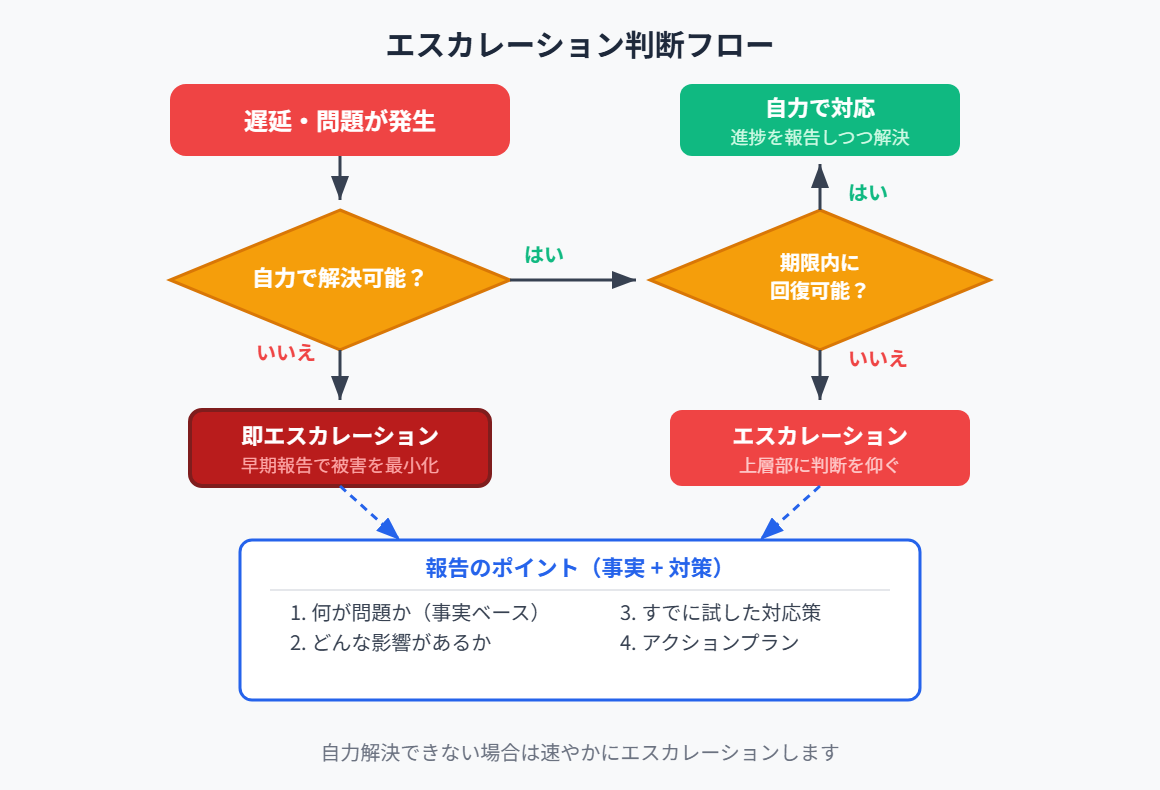

【図:エスカレーション判断フロー】

6. 進捗管理と心理的安全性
進捗管理において、「チームメンバーが正確な進捗状況を報告できるかどうか」は極めて重要です。しかし、現実には「遅れを報告しにくい」「問題を隠してしまう」文化があるチームでは、進捗の正確な把握が困難になります。
プロジェクトの成功には、「メンバーが安心して進捗状況や問題を報告できる環境」、すなわち心理的安全性(Psychological Safety)を確保することが不可欠です。
6-1. 「遅れを報告しやすいチーム」と「報告しにくいチーム」の違い
心理的安全性の有無によって、チームがどのように異なるかを具体的に見てみます。
報告しにくいチームの特徴
- 「遅れを報告すると怒られる・責められる」——過去に遅れを報告したメンバーが叱責された経験があり、「何で遅れてるの?」と原因追及ばかりされます。ミスを指摘されるとメンバーは防衛的になり「報告しない方が楽」と考えるようになります。
- 「評価や査定に悪影響を及ぼす」——「遅延を報告したら、評価が下がるのでは?」という不安があり、実際にリーダーから冷遇された経験がある場合もあります。
- 「問題を隠してしまう文化がある」——「何とかして乗り切ればいい」と思いギリギリまで報告しない、「○○さんが解決してくれるだろう」と問題を先送りします。
報告しやすいチームの特徴
- 「遅れの報告が歓迎される」——「遅れを報告することは悪いことではない」という文化があり、「どうすれば解決できるか?」という建設的な議論が行われます。
- 「チーム全体で問題を解決しようとする雰囲気がある」——個人の責任ではなくチームで解決策を考えます。「問題が起きるのは当たり前、早く報告することが重要」という意識が共有されています。
- 「適切なエスカレーションが機能している」——「この問題は報告すべきか?」を相談できる環境があり、リーダーやPMが「報告してくれてありがとう」と前向きな対応をします。
6-2. なぜメンバーは進捗遅れを隠すのか?
進捗遅れを隠すメンバーがいるのは、単なる個人の問題ではなく、チームの文化や環境に原因があることがほとんどです。以下のような心理的要因が影響を与えます。
1. 「自分の責任にされたくない」という恐怖
「進捗が遅れていると言うと、自分の能力不足だと思われるのでは?」「誰かがカバーしてくれるかもしれないから、ギリギリまで報告しない」と考えます。解決策として、「遅れの報告は責めるものではなく、解決するための第一歩」という認識を広め、報告後に「何ができるか?」を一緒に考える習慣をつけます。
2. 「もう少し頑張れば間に合う」と思い込む(楽観バイアス)
「あと1週間あれば終わるはず」と楽観的に考え、報告が遅れます。「すぐに終わるはずなのに報告するのは大げさでは?」と思い込むこともあります。解決策として、「遅れそうな時点で早めに相談する」仕組みを作り、「○○日までに進展がなかったら報告する」というルールを設定します。
3. 「どうせ解決できない」と諦めてしまう(学習性無力感)
過去に問題を報告したが何も対策が取られなかった経験があると、「どうせ報告しても何も変わらない」と思い報告しなくなります。解決策として、「報告された問題に対して、必ずアクションを取る」ことを徹底し、「報告してくれてありがとう」と伝え、問題が解決されたら成果を共有します。
6-3. リーダーとしての適切な振る舞い(責める vs 解決策を一緒に考える)
進捗遅れを報告しやすい環境を作るには、リーダーやPMの振る舞いが重要です。
NGな対応
- 「なんでこんなことになったんだ?」と責める——遅れた理由を追及しても事態は好転しません。メンバーは「次からは報告しないでおこう」と考えるようになります。
- 「解決策もセットで持ってこい」と指示する——進捗遅れを報告するだけでもハードルが高いのに、さらに「解決策を考えろ」と言われると報告の意欲がなくなります。
望ましい対応
- まずは「報告ありがとう」と伝える——「報告してくれて助かる。では、どう解決しようか?」と前向きな姿勢を見せます。
- 「どこで詰まっているのか?」を具体的に聞く——「何がブロッカーになっている?」「他の人が手伝える部分はある?」と確認します。
- 「解決策を一緒に考える」——「どの選択肢があるか、一緒に考えよう」「リソースを追加できるか、関係者と調整する」と伝えます。
6-4. 心理的安全性を高めるための仕組み
心理的安全性を高め、進捗遅れを早めにキャッチするために、以下のような仕組みを導入すると効果的です。
1. 定期的な「進捗共有会」を実施——「遅れたことを報告する場」ではなく、「進捗の現状を共有し、対策を考える場」にします。例えば、「1週間の進捗を共有し、課題がある場合はチームで解決策を考える」という形です。
2. 「匿名で相談できる窓口」を作る——Slackや専用フォームを活用し、「相談しにくいことを匿名で報告できる仕組み」を整えます。例えば、「進捗が遅れそうなタスクがあれば、匿名でも報告できる」という環境です。
3. 「心理的安全性の文化」を組織に根付かせる——「報告=責める」ではなく、「報告=解決への第一歩」という価値観をチーム全体で共有します。定期的に「良い報告例」を振り返り、報告しやすい文化を作ります。
心理的安全性を確保することで、メンバーは進捗遅れを素早く報告でき、プロジェクト全体の健全性が向上します。
7. 今日からできるアクション
- 進捗管理の方法を「定量化」し、感覚での進捗報告をなくす
- バーンダウンチャートを作成し、進捗を可視化する
- 進捗遅れのパターン別対応策を準備する
- エスカレーションの基準を決め、意思決定の遅れを防ぐ
次回の記事
次回の第5回では、「チームマネジメントとリーダーシップ」をテーマに解説します。
第5回:プロジェクトのチームマネジメントとリーダーシップ|フェーズごとに変わるPMの役割
プロジェクトマネジメントシリーズ 記事一覧
- 第1回:プロジェクト管理の本質とは?スケジュール管理を超えた「価値を生むPM」の考え方
- 第2回:プロジェクト計画の立て方|WBS・スコープ定義・マイルストーンの実務テクニック
- 第3回:リスクマネジメントの実践|「想定外を想定する」ITプロジェクトのリスク管理プロセス
- 第4回:プロジェクト進捗管理のコツ|「順調です」に潜むリスクを見抜く実践手法(この記事)
- 第5回:プロジェクトのチームマネジメントとリーダーシップ|フェーズごとに変わるPMの役割
- 第6回:ステークホルダーマネジメント|期待値管理・影響度分析・対立解決の実践ガイド
- 第7回:プロジェクトトラブル対応(火消しスキル)|炎上の兆候発見から収束まで
- 第8回:品質管理とデリバリー|「動けばOK」ではない、PMが押さえるべき品質の作り込み方
- 第9回:プロジェクト終了と振り返り|クロージングから学びを次につなげる仕組みづくり
- 第10回:プロジェクトマネジメントスキルの継続的向上|エンジニアからPMへのキャリアパスと学習戦略
